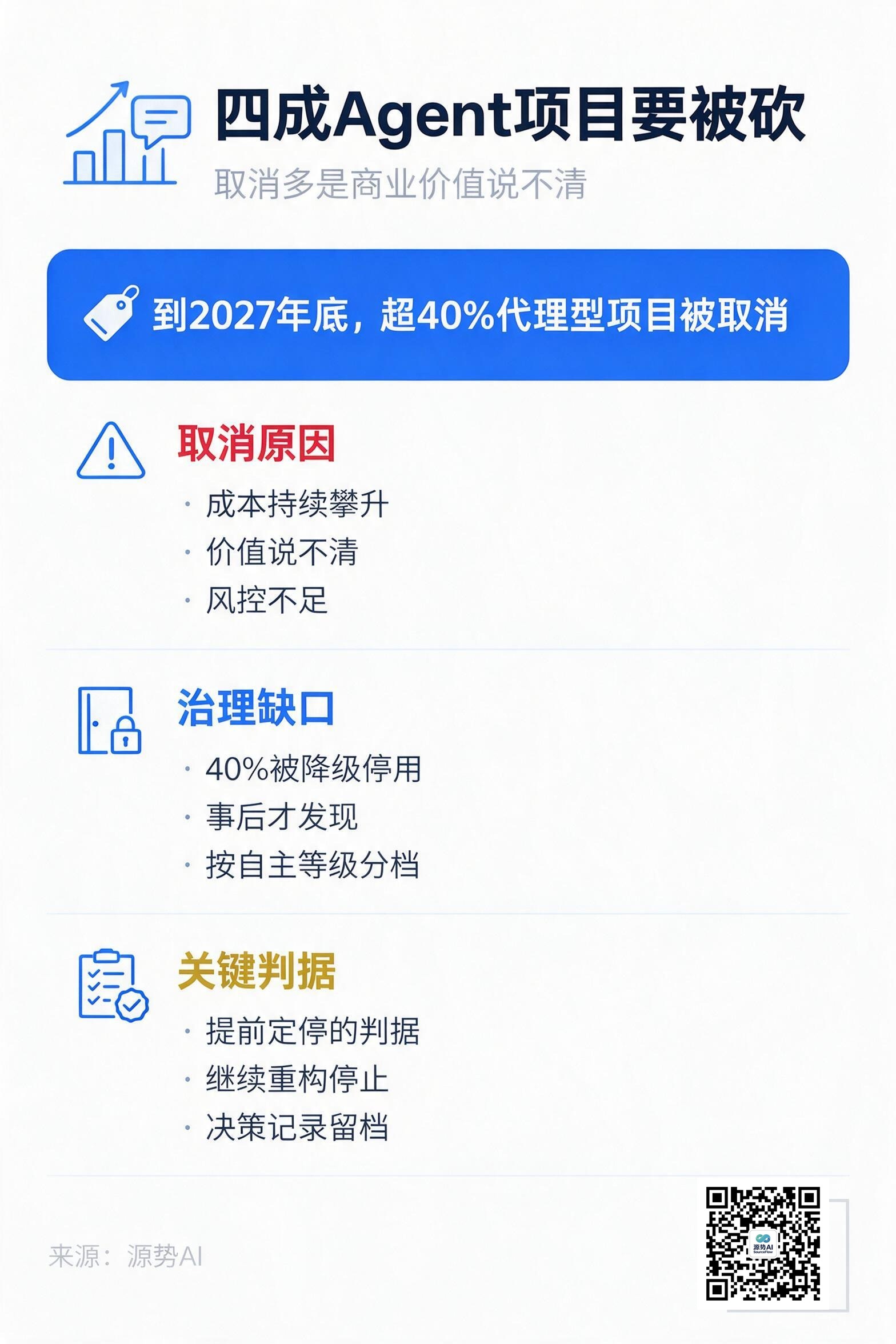

一图读懂

Gartner 在 2025 年 6 月的新闻稿里给了一个判断:到 2027 年底,超过 40% 的代理型 AI 项目会被取消(来源:Gartner 新闻稿《Over 40% of Agentic AI Projects Will Be Canceled by End of 2027》,2025 年 6 月 25 日)。同一家机构 2025 年 1 月对 3412 名网络研讨会参与者的调研显示,只有 19% 的组织已经大力投资代理型 AI,42% 是保守投资,8% 完全没投,剩下 31% 在观望或不确定(来源:Gartner 2025 年 1 月调研,n=3412)。

取消的三条理由写得很直白:成本持续攀升、商业价值不明确、风险控制不足(同上)。"商业价值不明确"排在最前面。这句话反过来读更清楚,死掉的项目里,死于模型能力不够的是少数,死于说不清值多少钱的是多数。

砍掉它的那场会,开在立项之后

代理型 AI 项目的立项逻辑,和它被砍的逻辑,常常不是同一套。

立项时比的是"能不能做"。供应商演示一个工作流:读工单、查知识库、写方案、发邮件,四步串起来,现场跑通。采购方看到的是能力边界被推开了。到了评审时,比的却变成"省了多少钱、进了多少利润",语言换了,评价体系也换了。

Gartner 把中间那段落差说得更具体。这家机构估算,市面上数千家自称做代理型 AI 的厂商里,真正具备实质代理能力的只有大约 130 家,其余多数是做"agent washing",把已有的 AI 助手、RPA 和聊天机器人换个包装(来源:Gartner 新闻稿,2025 年 6 月)。Gartner 高级总监分析师 Anushree Verma 的原话是:多数代理型 AI 方案缺乏显著价值或投资回报,因为现有模型还不具备自主完成复杂业务目标、长期遵循细致指令所需的成熟度(同上)。

也就是说,采购方在演示现场看到的那套流程,和一年后生产环境里跑的东西,可能根本不是同一类东西。前者是被筛选过的样本,后者要面对残缺数据、口径冲突和没人维护的老系统。

《AI Agent 商业化拐点:从演示 Demo 到真实业务交付》把五类现实痛点列得很细:结果稳定性差、多智能体协作失控、系统对接门槛高、权责边界模糊、运维能力缺失(来源:笔记《AI Agent 商业化拐点:从演示 Demo 到真实业务交付》,陕西秦云,2026-08-21)。这五条里没有一条是"模型不够聪明"。

这篇笔记里还有一句关于成本的判断,和 Gartner 的第一条理由正好对得上:早期 Agent 多轮调用,Token 消耗居高不下,跑业务成本远高于人工;随着轻量化模型和任务限流机制成熟,部分场景的运行成本才降到人工外包成本之下(同上)。注意这里说的是"部分场景"。一个演示流程四步串完,生产环境可能要跑二十步,中间错一步就得重来,成本曲线不是线性的,它随着步骤数往上翻。

Gartner 那份新闻稿里还有两个数字,常被引用时被忽略:到 2028 年,至少 15% 的日常工作决策会由代理型 AI 自主完成(2024 年接近 0),33% 的企业软件会内置代理能力(2024 年不到 1%)(来源:Gartner 新闻稿,2025 年 6 月)。这两个数字往上走,和 40% 的项目被取消并不矛盾:市场在长大,项目的存活率在筛人。

判据不定,砍就是随机事件

真正让项目从"延期"变成"取消"的,是评审会上拿不出一份事先写好的判据。

Gartner 在 2026 年 5 月又补了一刀:到 2027 年,40% 的企业会降级或停用自主 AI 代理,原因是治理缺口直到生产事故之后才被发现(来源:Gartner 新闻稿《Applying Uniform Governance Across AI Agents Will Lead to Enterprise AI Agent Failure》,2026 年 5 月 26 日)。同一个预测里的数字,和上一年那个"40% 项目被取消"对照着看,几乎是同一件事的两次表述,第一次砍项目,第二次砍已经上线的代理。

这位分析师 Shiva Varma 指出,企业把 AI 代理治理当成开关,要么全锁死、要么全信任,这才是失败的根源(同上)。Gartner 给的替代方案是按自主等级分四档:只读的"观察"、出建议的"建议"、每次动作都要人批的"批准执行"、在护栏内自主执行的"自主执行",每一档对应不同的信任边界和治理要求(同上)。

这套分档真正有用的地方,不在技术,在签字。一个只做摘要检索的代理和一个能改订单状态的代理,不该由同一个人、同一个流程批准上线。前者的风险主要是数据暴露和输出准确性,后者一旦出错,改的是业务状态本身。

Varma 还点出一个很容易被忽略的失败模式:第三档"批准执行"看起来最安全,但如果审批流没有审计轨迹、没有针对代理的应急预案,审批会在进度压力下退化成走过场,反而造出一种虚假的安全感(来源:同上)。这句话对企业采购的含义很直接,审批按钮的存在不等于责任存在。

对项目的实际含义是:判据要提前定,而且要写成能执行的三种结果,即继续、重构、停止。哪条指标连续两个月没到,就触发暂停;哪条到了,就放量。没有这套东西,项目在预算评审上的生死就是随机的:这次运气好碰上一位相信 AI 的高管,下次换个人就被砍。

决策记录也得留。谁在什么日期、依据哪份数据,决定让代理做哪个动作、批到了哪一档权限,这些信息在项目热的时候没人看,在出事那天就是唯一的依据。很多企业的问题不是没有治理,是治理只存在于文档里,运行时不生效。

深色调企业场景插画,一条细长的走廊里排列着三道半透明的门,门框是冷灰色,门内透出微弱的暖光,最远那道门外是一片空白,画面中没有任何文字、数字或符号

图注:观察、建议、批准执行、自主执行——代理的每一档自主等级,都该对应一道独立的门

失败率十年没降下来这件事

如果只看 AI 项目失败率,会以为技术没进步。

《AI转型最大的成本不是买系统,是变革管理》这篇笔记把几组数字放在一起:BCG 的研究显示 70% 到 85% 的 AI 项目未能交付预期收益,比例是传统 IT 项目的两倍;RAND 的分析更细,33.8% 的项目在投产前就被放弃,28.4% 上了线但没产生预期价值,加起来超过 60%(来源:笔记《AI转型最大的成本不是买系统,是变革管理》,恒丰咨询总部,2026-08-31,转引 BCG、RAND 口径)。

更要紧的是这些数字的时间属性:过去十年,失败率几乎没有变过(同上)。模型在升级,推理成本在下降,工具越来越顺手,失败率就是不降。

原因被拆开过一次。McKinsey 2025 年的分析把转型失败归因分成两类:72% 来自人的问题,其中 39% 是员工抵触、33% 是管理支持不足,技术原因不到三成(同上,转引 McKinsey 2025 年分析)。MindFinders 2026 年的分析则指向流程:83% 的 AI 项目失败,是因为企业引进了 AI,却没有重新设计它所触及的工作流程(同上)。这篇笔记里举的例子很朴素:原来人工筛简历,现在 AI 筛简历,但后面的面试安排、评估标准、录用流程一点没变,效率提升自然有限(同上)。

笔记还提了一笔容易被漏掉的成本。INFORMAT 的研究显示,AI 项目的隐性成本,包括数据清洗、模型调优、系统集成、用户培训、持续监控,以及学新工作流期间生产力的下降,被企业普遍低估了 2 到 3 倍;Deloitte 的口径更直接,典型 AI 用例需要 2 到 4 年才能实现正回报,远长于多数商业计划写下的 12 个月回收期(同上)。12 个月和 2 到 4 年之间的这段距离,恰好是很多代理项目被"取消"的时间点。

把这两组结论代回代理型项目,40% 的取消率就有了另外一种解释,它不是一次技术淘汰,更像一次组织筛选。技术那一侧在按季度进步,组织这一侧按年调整,两者的速度差不会自己消失。

白底数据卡片,标题为

图注:取消原因是三条,但三条里两条关于钱和边界,只有一条沾技术

取消可以是治理结果,不必是失败

一家企业把代理项目停掉,未必意味着钱白花了。

前提是停之前,它已经留下了可复用的东西:一份写明权限边界的授权清单、一套覆盖代理行为的日志、一批在真实业务里跑出来的评测样本。这三样东西在下一个项目里能直接接着用,停掉的那部分只是一个用例,不是整条能力线。

反过来,如果停的时候只留下一堆会议纪要和一份没法复现的演示脚本,那这轮就是纯支出。区别不在项目本身成不成功,在它有没有留下资产。

有一个数字可以拿来校准预期。《工业智能体工程化落地实施方案》里给了一套验收演算的做法:不要先承诺减少停机,而要把可测量的流程指标改写清楚,比如中位闭环准备时间从 45 分钟降到 25 分钟以内、工单退回率从 18% 降到 10% 以内、关键证据字段完整率不低于 98%,再把这些指标对应的收益和新增的平台、数据、复核、变更成本放在同一个口径里算(来源:笔记《告别通用 Agent:工业智能体工程化落地实施方案》第 18 章,2026-08-31)。

这篇笔记里有一句话值得直接照抄进立项书:诚实地说"现在还不能证明",比用一次幸运的零事故周期包装 ROI 更专业(同上)。

源势AI观点

我们给客户做智能体落地,见过最多的取消场景不是技术跑不通,是没人愿意在会上替它说话。项目走到第六个月,业务侧说不清收益,财务侧给不出科目,技术侧只报准确率,这种情况下,保住项目的人靠的不是数据,是资历。项目命运挂在个人身上,本身就是风险。

我们的做法是把"停"写进合同。进场时和客户一起定三档判据:连续两个周期核心指标没动,暂停投入;达到基线,扩到第二个流程;出现重大责任事故,无条件回退并复盘。判据写在纸上、双方签字,比任何演示都更能保住项目,因为它把"要不要砍"从一次立场之争,变成一次读数。

另一条经验是留档。每一个被暂停的用例,我们都会把授权清单、运行日志和评测样本整理成资产包交还给客户。这些东西在下一个用例里能直接省掉两到四周的起步时间。项目可以停,能力线不该跟着停。

代理这件事上,我们自己的判断是:未来两年,能活下来的项目不是效果最好的那批,是判据最清楚的那批。

话题标签:#Agent项目 #治理缺口 #商业价值
