国网冀北电力的一份行业报告给出一组数字:到 2030 年,我国算力中心耗电量预计超过 5000 亿千瓦时,占全社会用电量的 3.7%(来源:国网冀北《储能与算电协同发展的思考》,2026 年 4 月)。同一份材料里,数据中心的运营成本结构中电费占比约 51%。

把这两句话放在一起看:AI 的账本上,最大的一行不是芯片,是电。

电费是运营成本的主干

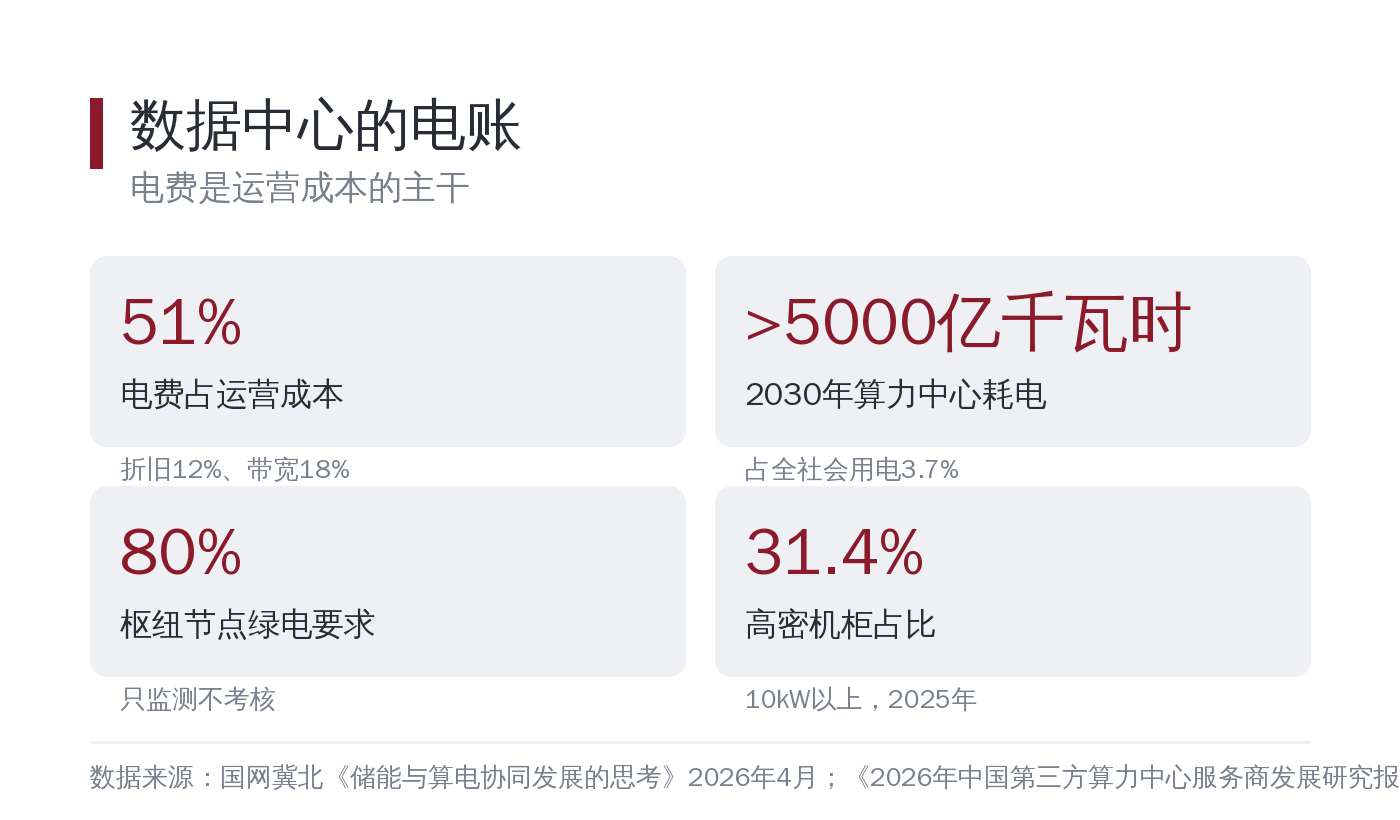

数据中心运营成本的构成,报告列得很细:折旧 12%、带宽 18%、机房建设摊销或租金 5%、人工 5%,电费 51%(来源:同上,引中国信通院、工信部、IDC、中国银河证券研究院数据)。

这个比例决定了两个后果。一是任何一次电价波动都会直接穿透到利润表——电费涨 10%,等于运营成本涨 5 个百分点。二是能效优化的空间正在收窄:全国数据中心平均 PUE 已经压到 1.4 上下,政策要求是 2025 年全国平均降到 1.5 以下,枢纽节点新建不低于绿电 80%(来源:发改委等《数据中心绿色低碳发展专项行动计划》,2024 年 7 月)。1.5 到 1.3 之间的每一格,都要靠液冷和更高功率密度的机柜去换。

液冷已经不是选配。第三方算力中心服务商的行业报告显示,2025 年中国存量在运营的 10kW 以上高密机柜占比升至 31.4%,20kW 以上机柜继续增加时风冷触及瓶颈,冷板式液冷在部分智算中心液冷机柜占比超过 50%(来源:《2026 年中国第三方算力中心服务商发展研究报告》)。报告里给了一句很直白的判断:液冷已从"可选技术"变为"准入门槛"。

换句话说,省电这件事,现在得先花钱。

训练负载是一台功率过山车

传统数据中心的负载相对平稳,峰均比 1.5 到 2.0,所以设计上可以超量使用供配电和制冷系统。AI 训练把这套假设推翻了。

报告引用的实测是:一个 50MW 规模的数据中心(园区合计 200MW),在 AI 训练时功率能在 290 毫秒内从 6MW 跃升到 30MW,随后高频出现 5MW 以上的尖峰并持续约五分钟(来源:GridLab、EDGE TUNEPOWER、中金公司研究部,转引自国网冀北报告)。同一个负载可以连续数小时甚至数周跑在峰值功率上,标准偏差约 20 倍——这就是上游大型变压器脱扣风险上升的来源。

深蓝色调的数据中心配电走廊,成排机柜与母线槽延伸向远处,画面中没有任何文字、数字或符号

图注:训练负载"静默到满载"只要 290 毫秒,供配电系统的动态响应能力被逼到了极限

供电侧的连锁反应更难看。2024 年 7 月,美国弗吉尼亚州一条 230kV 输电线路因雷击发生六次电压骤降,约 70 座数据中心意外脱网,1.5GW 负荷在秒级内切到本地备用电源,PJM 电网系统频率一度升到 60.047 赫兹,超出北美电网正常控制区间(来源:同上)。1.5GW 大致相当于弗吉尼亚州近三分之一的家庭用电量。

报告还提到另一个数字:亚马逊云运维数据显示,公司每中断供电 1 分钟的直接损失至少 500 万美元,因此对供电的要求是"99.999%"可用性,意味着年均停电时间不得超过 5 分钟(来源:同上)。千卡集群走到万卡、十万卡,集群价值体量在涨,可容忍的抖动窗口在缩。

这就构成了报告所说的"不可能三角":算力侧要安全充裕、经济高效、绿色低碳,电力侧要保供、要消纳、要效率,三个目标互相拉扯。

绿电 80%,卡在成本那一步

政策端的要求其实很明确。国家发改委等五部门在 2025 年 3 月发文,把国家枢纽节点新建数据中心的绿色电力消费比例定在 80% 的基础上进一步提升;同年 7 月的消纳责任权重通知里,这一项被列入重点用能行业,但口径是"只监测不考核"(来源:《关于 2025 年可再生能源电力消纳责任权重及有关事项的通知》,发改办能源〔2025〕669 号)。

不考核,意味着这件事主要靠算账。而算账的结果并不支持:报告明确指出,绿电采购成本虽有下降,但仍高于常规火电,企业不愿为"绿色属性"支付额外成本;电—碳市场协同机制尚未完整建立,绿电的碳减排效益还没被完全认可(来源:同上)。

白底数据卡片,标题为

图注:政策红线是 80%,但绿电比火电贵,中间那段差价没有主体愿意承担

空间错配是第二个障碍。京津冀、长三角、大湾区三地的机柜资源合计占比接近 60%,而算力向西部迁移的进度是西部枢纽节点占比 13.6%(来源:《2026 年中国第三方算力中心服务商发展研究报告》)。"东数西算"想解决的是消纳问题,但西部风光大发的时段与用电负荷的季节性、时段性错配越来越明显——夏季"极热无风",晚峰"日落无光",而智算中心要的是全时段稳定供电(来源:国网冀北报告)。

绿电的波动性和智算的稳定性要求,天然是矛盾的。

储能在补那道缺口

报告的第三部分专门讲储能。逻辑不复杂:算力负荷既然能被调动,就具备了成为电网灵活性资源的条件;储能则是把"发电和用电时间对不上"这件事在时间轴上抹平的工具。

政策层面已经留了口子。2024 年《加快构建新型电力系统行动方案(2024—2027 年)》提出实施算力与电力协同项目;2025 年《关于加快推进虚拟电厂发展的指导意见》明确支持新型经营主体参与多类电力市场;多个文件提到通过"源—荷—储"一体化聚合平台实现绿电就近直供与就地消纳(来源:同上,报告政策汇总部分)。

真实的障碍在测量上。算电协同要成立,前提是数据中心愿意在电网需要的时候降功率、移负荷,而这需要两个东西:一是有合同把这段"可调能力"的价格定下来,二是有一套计量口径说清楚它到底调了多少。这两件事目前都还在试点(来源:同上)。

源势AI观点

我们给能源和制造客户做 AI 落地,这两年越来越经常在方案里先算电,再算卡。

第一,把电费当成一个要件写进立项书。很多企业的 AI 项目预算里,算力采购列得很清楚,电费、散热改造、配电扩容散落在各个部门的费用科目下,最后没人能说清这个项目真实的可变成本是多少。建议按 51% 这个量级先把电费单列出来,再谈 ROI。

第二,别把绿电比例当成合规动作。80% 是红线,但真正影响长期成本的是购电结构——直连、市场化交易、绿证三条路的价差会随政策变化。这套结构一旦签成长约,改起来很贵,值得在机房选址阶段就算清楚,而不是等交付后再补。

第三,能调的那部分负荷,本身是有价的。算力负荷可中断、可延后,这在电力市场里是一种资源。前提是从设备层就支持柔性控制并留下可核验的计量记录,而不是等到需要响应时才发现功率调节只能靠停机。

电不会拦住 AI,但会重新排一遍 AI 项目的优先级。
