谷歌本周宣布,将把一颗搭载自研 TPU 的卫星送入轨道,开始「太阳捕手项目」(Project Suncatcher)的首次在轨验证,预计 10 月 1 日搭乘 SpaceX Transporter-18 拼车任务升空,卫星由 Planet Labs 制造(来源:财联社,2026-09-24)。
原型星搭载 4 颗 TPU,算力大致相当于一台数据中心服务器。太阳能板只能提供约 1 千瓦电力,仅相当于一台电吹风(来源:同上)。
这两句话放在一起,就已经说明了这次验证的性质:不是把数据中心搬到天上,而是先看看芯片能不能在太空活下来。
先过加速度这一关
发射阶段的载荷是最直接的考验。火箭飞行时芯片局部可能承受 50 至 100G 的加速度,之后是太阳活动与宇宙射线带来的比特翻转(来源:财联社,2026-09-24)。
谷歌的做法是先在地面把辐射环境补上。他们在加州大学戴维斯分校的质子束设施里让 TPU 一边跑 AI 任务一边接受辐射,结果显示其可承受超过五年太空任务预期水平的总电离剂量,重启通常能解决翻转问题(来源:同上)。
「重启通常能解决」是一句很工程的话。它意味着方案的前提不是芯片不出错,而是出错之后能从系统层恢复。这在自动化运维里是常识,在太空里是唯一可行的路。

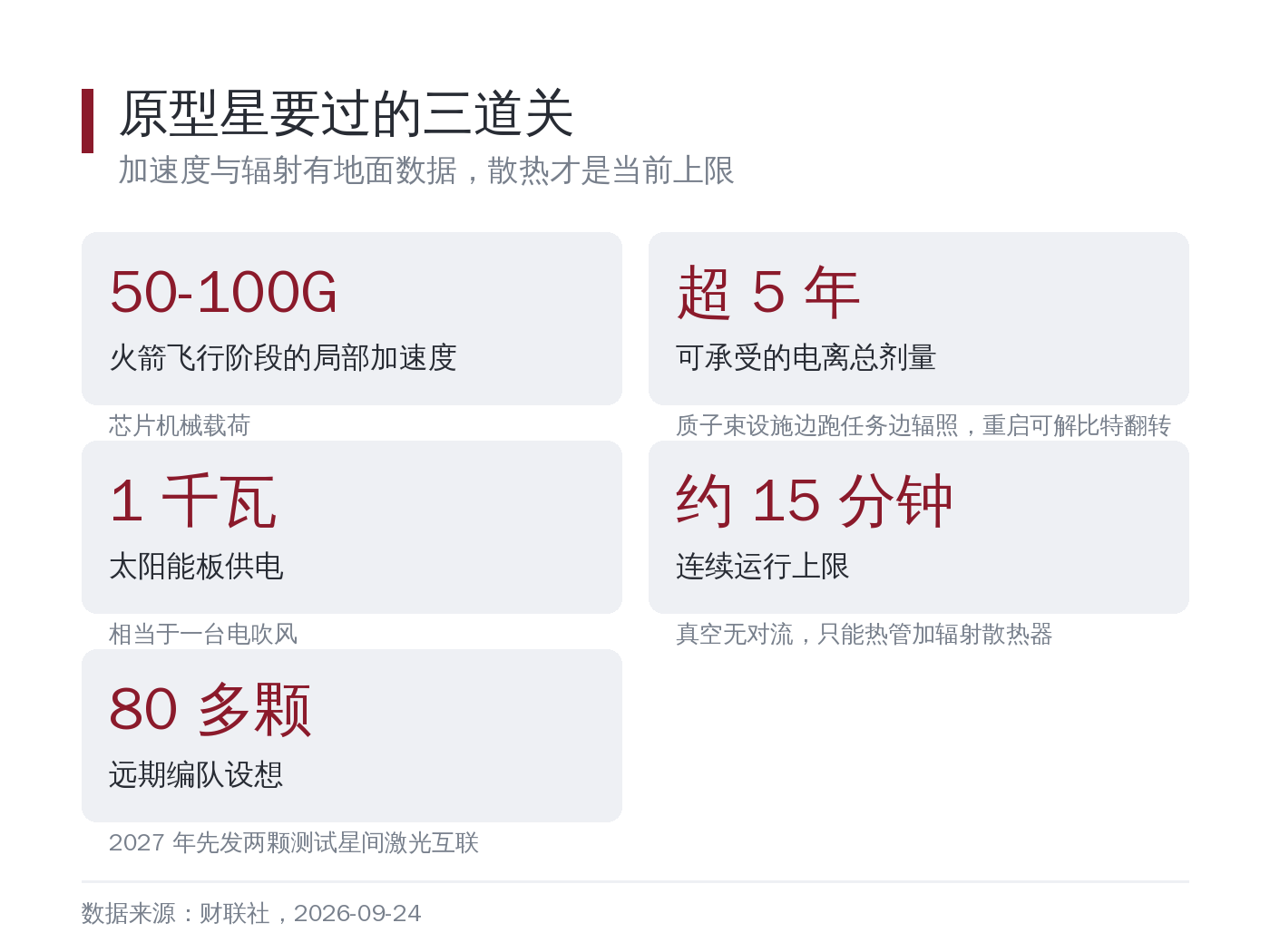

图注:加速度、辐射、散热依次加码——前两项已有地面实验数据,第三项才是原型星当前的真实上限

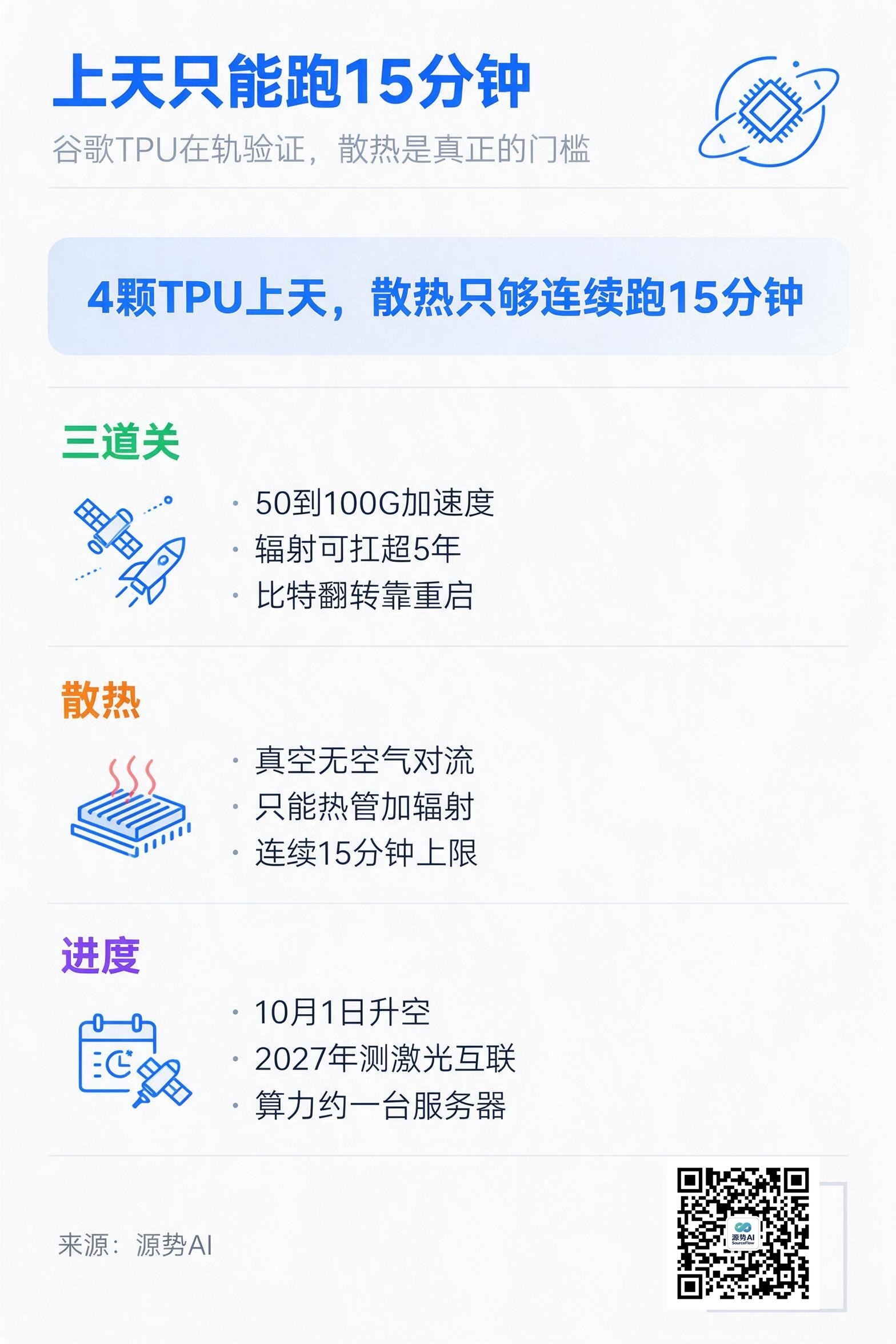

15 分钟才是真门槛
散热是更硬的一道坎。真空环境没有空气对流,谷歌用热管加辐射散热器方案,已完成热真空舱测试,但原型卫星的散热能力只能支持芯片连续运行约 15 分钟,之后必须关机降温(来源:同上)。
15 分钟是一个很短的工作窗口。地面数据中心的账本里,电和散热是并列的两笔成本;到了太空,电可以靠太阳,散热反而成了更稀缺的资源——因为没有介质可以把热量带走,只能靠辐射,而辐射效率与散热面积成正比。
这解释了为什么路线图上的下一站是编队而不是单星。谷歌计划 2027 年发射两颗卫星测试高带宽激光互联,远期设想由 80 多颗卫星组成编队协同处理 AI 任务,甚至在考虑一颗长度与足球场相当的定制卫星(来源:财联社,2026-09-24)。
图注:真空里没有空气带走热量,算力上限由散热面积决定,不由芯片数量决定
地面上的三道闸,太空里还是三道
把这次的验证放回算力基建的常识里看,会更容易理解它的位置。源势AI 此前梳理过,数据中心的约束依次是电力、散热、连接:电价与电网接入决定能不能建,散热方案决定单柜功率密度,连接决定集群能不能真正跑起来(来源:《数据中心开始给电网打工》,源势AI,2026-08-15;《算力的瓶颈换成连接》,源势AI,2026-08-19)。
上太空并没有绕开这三道闸,只是把每一道换了个形式:电从电网变成太阳能板,散热从冷板与液冷变成热管加辐射器,连接从光纤变成星间激光。三道里最难的一直是散热,在太空里它从「成本问题」升级成了「能不能连续工作的问题」。
还有一层值得注意的差异:地面集群的验证标准是实测出来的。国产十万卡级 AI 超集群已经给出过可对标的时效数字——1 小时完成全球 5 公里分辨率、未来 10 天预报的全部计算(来源:《十万卡,1小时出10天预报》,源势AI,2026-09-17)。太空算力目前给出的还只是工程可行性数据,不是服务能力数据。
谷歌负责研究的高级副总裁詹姆斯·曼尼卡把这件事与无人驾驶类比:谷歌花了大约 15 年才取得成果,他觉得这次也会是同样的情况;项目由谷歌副总裁布莱斯·阿圭拉·伊·阿卡斯提出,布林与皮查伊亲自拍板加速(来源:财联社,2026-09-24)。谷歌拒绝透露投资金额(来源:同上)。
源势AI观点
第一,别把「数据中心上天」当成产业拐点读。这是首次在轨工程验证,不是商业服务上线,短期能改变的是技术叙事,不是算力供给曲线。
第二,散热是这轮算力扩张里被低估的变量。地面看液冷改造进度,太空看散热面积,本质是同一个约束。企业在做算力预算时,把散热相关的改造与运维成本单列,比只看机柜单价更接近真实账单。
第三,看一项算力技术的成熟度,先看它给出的数字属于哪一类。工程可行性数字(能承受多少辐射、能连续跑多久)与服务能力数字(每小时完成多少计算、时延与可用性多少)不是一回事。判断一项新技术能不能进采购清单,要等第二类数字出现。
参考材料
- 财联社《谷歌下周四发射 4 颗 TPU 原型卫星:太空数据中心首次在轨验证》,2026-09-24
- 源势AI《数据中心开始给电网打工》,2026-08-15
- 源势AI《算力的瓶颈换成连接》,2026-08-19
- 源势AI《十万卡,1小时出10天预报》,2026-09-17
话题标签:#太空算力 #数据中心 #散热
